机房UPS主机及电池该如何搬迁

发布时间:2020-01-12人气:725

为确保计算机机房网络运行系统持续、可靠、安全、科学的顺利过渡,UPS电池搬迁工作中必须严格落实科学、合理、有序的搬迁计划,并在短时间内完成相关工作,这是非常具有挑战性的,以下分享机房UPS主机及电池搬迁的步骤与措施。



先了解UPS主机和电池设备情况

  UPS主机和蓄电池运行正常,但由于电池组使用寿命已经超过使用年限。为了避免蓄电池老化,搬迁后对UPS主机供电系统运行的影响和UPS后备时间的保证。



制定搬迁规划

实施流程



  • 现场勘察→与甲方技术人员现场交流→确定实施方案→对设备进行分析→制定应急方案。

  流程主要根据搬迁前的需要制定,主要详细了解当前系统设备情况,系统运行情况。针对所了解情况制定详细搬迁方案以及应急方案。


  • 工程师了解用户现在机房的现状以及搬迁后的具体要求。充分考虑在实施过程中可能出现的各种情况,定制详细可行性的迁移实施计划,将机房迁移工作对用户的影响降至最小。


  • 在搬迁过程中需要UPS厂家技术人员密切配合。


  • 为保证搬迁工作顺利、有序、安全的进行将制定详细的搬迁流程,进行细致的分工,具体工作安排到人,责任到人。



人员组织安排



  UPS电池搬迁工作由计算机机房信息中心负责总体协调,设搬迁工作总指挥1名。



     下设4个小组:


  • 机房施工单位工作组;


  • 设备搬迁工作组;


  • 设备调试工作组;


  • 专家组;



具体分工如下:



1、总指挥



  负责按搬迁方案时间表落实各单位工作进度到位时间,协调各单位工作的相互连接,及时发现情况给予调整、协调总体指挥搬迁工作。


2、机房施工工作组



  根据要求把电池(12组,共256节)一一到位。


3、设备搬迁工作组



  负责安全、完好,齐备的设备(电池)搬迁工作,从原机房处拆卸后,轻搬轻放运入新建机房中,相应对设备(电池)安放位置并连接到位。


4、设备调试工作组



  由原设备维保单位工程师组成,负责原UPS关机,对UPS线路、性能的检测、调试工作。


5、专家组



   观察全程搬迁过程,及时发现、指正搬迁工作中的一些不规范、不科学行为,并负责处理应急情况的发生。

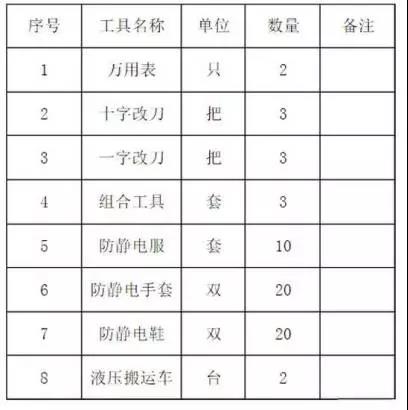

拆除搬运工具





详细实施方案

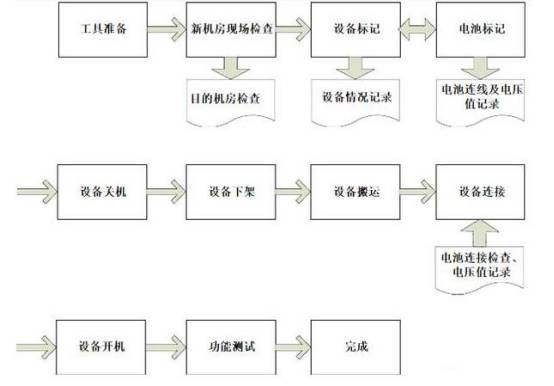

1、实施流程



2、制定实施时间



  由于更换的电池的数量比较多,电池的重量也比较重;而且考虑现场的施工条件,安装工作有一定的难度,加上安装前的准备工作和安装后的调试工作,因此要给出一定的施工时间。



UPS拆除步骤



1、对待搬迁的UPS和电池进行自检,并布设由原电池间至新电池间电池连接线。



2、UPS关机,用万用表测量电压,确认输入输出空开断开。



3、电池开关闭合。



4、开始拆除输入输出电缆,电池连线。



搬      运



1、拆除后的设备用纸壳包装。零配件装入密封袋,做好标签。



2、拆下来的UPS主机和电池分别运输。



3、减震处理,在液压车上放好减震垫,保证在运输过程中减少对设备的震动。



UPS主机安装



1、将输入A、B、C相火线、N线和PE线分别接到单机POD的用户端子排mA、mB、mC、mN端子和PE端子上。



2、将输出A、B、C相火线、N线和PE线分别接到单机POD的用户端子排oA、oB、oC、oN端子和PE端子上。



3、拆下UPS输入输出端子排上的所有短接铜排3,将单机POD的UPS端子排与UPS输入输出端子排上丝印相同的端子一一对应连接,并将UPS输入输出端子排上两个PE端子与单机POD的PE端子相连接。



UPS主机安装



1、确认UPS外部的所有输入输出开关均处于断开位置。



2、连接电池电缆。



选配电池模块(2个)



1、取出UPS的选件一分多电池电缆组件,将电缆上标识为“电池模块1”、“电池模块2”的插头分别插到2个电池模块后面板上的任一电池接口。



2、将电池电缆标识为“UPSPE”的一端就近接地。



3、将电池电缆标识为“BAT+”、“BATN”、“BAT-”的一端分别连接到UPS输入输出端子排的“Bat+”、“BatN”、“Bat-”端子。



4、用螺丝刀将电池模块的电池接口两边的固定螺杆拧紧,以防止电池电缆松动或脱落。



未选配电池模块:



  将外接电池的“+”、“N”、“-”端子分别与UPS输入输出端子排的“Bat+”、“BatN”、“Bat-”端子相连接。



电池拆除安装及搬运中应注意几点问题:



1、注意人身安全和设备安全,施工前必须了解现场情况,施工时避免影响其它设备的正常运行;



2、搬运电池的过程中注意避免电池的碰撞和摔坏,做到轻拿轻放,搬运时由两人进行操作;



3、由于现场空间比较狭窄,注意保持通道的畅通,同时注意甲方周围的环境,避免影响甲方的正常工作;



4、操作时注意电池的正负极接反,安装人员在施工时不应带手表等金属物件,避免造成短路打火现象;



5、对在电池架下层的施工时要注意安装空间和安装光线问题,每做一步都要仔细、认真、正确、规范;



6、每安装完一组电池时应测量电池电压,确保每组电池电压相同后再做并联连接,禁止不同电压的电池组并联;并且把更换下来的旧电池安放到用户指定的位置,禁止乱摆乱放;



7、电池端子连接时不能过紧和过松,安装完一组后都要手扳动一下电池接线端子,检查是否连接牢固;



8、和用户的相关负责人保持联系,如有任何问题应及时向相关负责人沟通、报告。



电池安装完成后的检查工作



主要检查以下几个方面:



1、UPS电源室的现场环境情况、电池的摆放和联接情况。



2、检测UPS主机的输入输出的电压、电流;充电电压;工作状态等情况,确保全部检测数据达到要求的参数范围内,并做好记录。



3、确认UPS主机和电池处于正常运行,然后进行市电断电试验,检测电池自动切换和电池供电时间情况等。



  在电池的拆除安装及搬迁工作中,UPS电池有可能会出现以下情况:



1、电池运行一段时间会出现发热现象;



2、电池发热后有可能会出现起泡漏液现象。



开机调试



  此开机步骤适用于在UPS处于完全断电状态下对UPS进行开机。操作步骤如下:



1、依次闭合UPS外部的输出开关和输入开关。此时,LCD显示启动屏,整流器启动。整流器进入正常运行状态后约30秒,整流器启动完毕。



2、按下ON键2秒



此时,逆变器启动,逆变器指示灯绿色闪烁。逆变器运行正常后,UPS从旁路供电状态切换到逆变器供电状态,逆变器指示灯绿色常亮,UPS进入正常模式运行
